1、幕墙施工桁架柱方位的复核
因为北立面玻璃幕墙的特殊性,幕墙上下不是在同一笔直面、玻璃装置的可调性规模很小,因而对底层结构的方位要求比较精确。使用控制线用经纬仪逐个丈量桁架的平整度。确保平整度不大于1.5cm、笔直度不大于2cm,如果超越此规模,需求给予调整。
2、转接件的装置
(1)查看。当转接件固定后,需求对其进行逐个的查看,主要是查看其差错是否在可控的规模之内,施工工地差错不管是笔直差错,仍是水平面差错,都应该控制在2mm以内,而深度差错,则应该控制在3mm以内。
(2)固定。在桁架精确定位后进行加焊。
(3)检验。关于焊接好的结构,现场的管理人员仍是需求进行检验的,关于那些不符合要求的,则需求其进行修改,以确保可以到达预设的要求。
(4)防腐。在进行施工的时分,需求对其进行防腐处理,详细的操作方法是:清理外表上的杂物、水,在涂膜上防锈材料,进行保护。
3、桁架片的装置

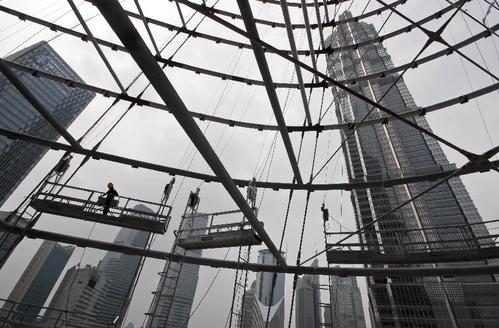

桁架片是由工厂加工的半成品,桁架的加工工艺,按照加工图纸加工成桁架片。桁架运至现场后要重点查看焊缝质量、桁架笔直度,对不符合要求的一概退回工厂,直至合格为止。型桁长度较长应采用现场塔式起重机及50t吊车把桁架吊起再穿过网架将桁架柱运到需求装置方位,根部与预埋件是焊接的耳板需经过螺栓栓接,就位后开始进行顶部的定位。
4、装置横向龙骨
(1)复核标高方位,装置1t卷扬机,吊点在横龙骨重心点,渐渐起吊,坚持横龙骨在起吊中的平衡,在平衡横龙骨二端暂时各系一根绳子,人工控制稳定,运至对应高度,用点焊点焊结实后在松掉卷扬机。
(2)转接件定位。转接件的作用是连接梁的固定,使幕墙结构与主体钢结构连接起来。
(3)控制水平凹凸及进深尺度。装置转接件时仍要拉水平线控制其水平及进深的方位以确保锯齿梁的装置精确无误,方法参照前几道工序操作要求。
(4)固定。在转接件三维空间定位确定后要进行连接件的暂时固定。
(5)查看。对开始固定的转接件按层次逐个查看施工质量,主要查看三维空间差错,必定要将差错控制在差错规模内。
(6)检验。对烧焊好的转接件,现场管理人员要对其进行逐个查看检验,对不合格处进行返工改进。
(7)防腐。转接件在车间加工时亦进行过防腐处理(镀锌防腐)。
(8)防火封堵。玻璃幕墙在结构梁后边要背衬4mm铝塑板,详细做法:在横龙骨方位经过射钉枪使1.5mm厚镀锌铁皮与土建结构面连接,在底层镀锌铁皮上放置100mm防火岩棉,待上面一层1.5mm厚镀锌铁皮装置后进行隐蔽,其详细做法是根据A,B,C区的变形方位区分防火区域,在防火区域方位使用铯钾防火玻璃,耐火极限为2h,玻璃幕墙南北立面按照消防设计要求安置238扇电动排烟窗。
5、氟碳漆喷涂
(1)环氧富锌封闭底漆施工。黑管除锈,进行第一遍喷涂,枯燥12h后直接进入下道工序,要求枯燥后底层外表有均匀薄涂层,无漏涂。
(2)原子灰找平批刮。使用专用原子灰对基层进行找平,枯燥2h后360用目砂纸细心打磨平整,让其自然枯燥12h以上。喷涂氟碳底漆第二遍,辊涂完后形成一层光泽均匀,无流挂、针孔等漆膜病态的涂层,枯燥24h后用600目砂纸砂磨,除尘。
6、铝型材转接副框装置
查看铝型材是否符合要求后就位,把转接副框先装置加工好后预固定横竖龙骨上,查看一切型材外平面横平、竖直,补螺丝加固完成。
7、玻璃板块装置
前期准备、丈量放线、复核土建梁柱尺度、制造玻璃幕墙钢结构、装置钢结构桁架、装置横龙骨、装置玻璃板块、玻璃胶缝打胶、装置铝型材装饰扣板。装置过程:首先应检查玻璃是否完好,然后把玻璃搬运至装置的方位,对横梁槽进行钻孔,再用螺丝钉进行固定,当玻璃板开始装置完成后,需求对其板块的水平面、侧面等进行调整,侧面也就是衡量的侧面进行调整,当室外的装置完成后,则还需求对室内进行查看,看是否平整,尺度是否可以到达设计的要求。当玻璃板块开始调整完成后,则需求对其进行固定装置,主要是把不锈钢螺旋固定在各个龙骨上,选择适合在周围的缝隙中注入粘合胶,从而确保板块和垫杆有着满足的摩擦力,并用毛巾擦洗干净,再在缝隙中注胶,使得其在凝结之前形成一个全体,但要注意密封胶的固化时刻。
